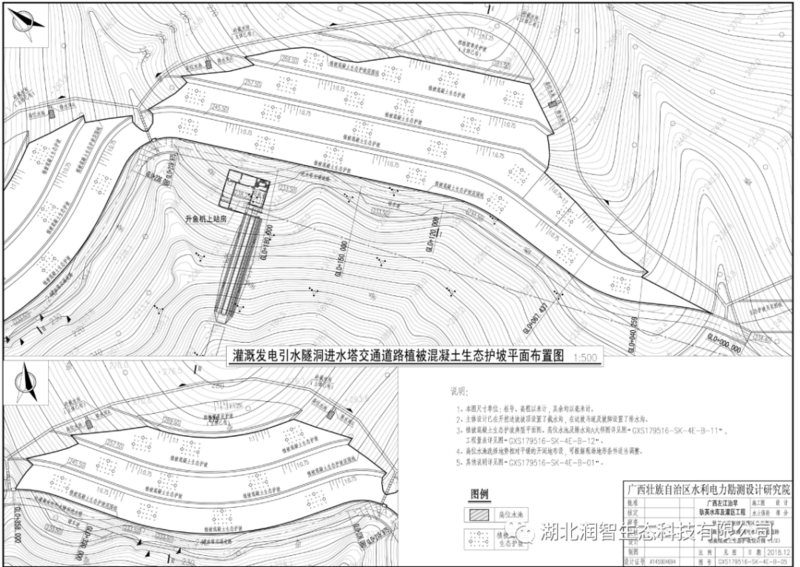

一、工程概況 馱英水庫位于廣西寧明縣那堪鄉垌中村上游約6km的珠江流域西江水系明江支流公安河上游河段,壩址下游距那堪鄉28km,距寧明縣城約115km,是一座以灌溉、供水為主,兼顧發電等綜合利用的II等大(2)型水庫,為廣西左江治旱馱英水庫及灌區工程的龍頭供水水庫。 馱英水庫樞紐工程生態治理邊坡包括:灌溉發電引水隧洞、進水塔及交通道路開挖邊坡。本項目邊坡為混凝土邊坡+預埋植生孔,分級平臺寬度1.5-2m,每級坡高8-10m,坡比1:0.5、1:0.75和1:1。生態治理采用三峽大學潤智生態科技研究院的專利技術——CBS植被混凝土生態修復技術。 樞紐工程生態護坡平面布置圖
二、施工措施
1.坡面預處理
◆坡頂、馬道、坡腳、坡面與坡面盡頭連接處,設截排水溝。
◆清坡。清理坡面開口線以上植被結合部,清理寬度1.5m-2m(根據現場實際情況調整寬度)以鏟除原始邊坡上植物枝干為準,對地下根莖無必要進行挖除;清除坡表面的雜草、落葉枯枝、浮土浮石等。
◆預埋植生孔上部開口并清孔,植生孔外露長度大于5cm的,進行修割,便于植生棒鋪設和坡面掛網施工。
2.錨釘、網筋要求
◆錨釘采用C18鋼筋,根據坡面實際,長度0.6m-1m區間,橫向和豎向間距均為1m。
◆鐵絲網采用14#包塑活絡鐵絲網,網孔5cm×5cm,網片搭接10cm。
◆植生棒采用聚丙烯PP纖維材質,直徑10cm,長度3m。灌裝特制營養土,沿坡面錨釘水平鋪設并固定于錨釘上,豎向間距1m。
3.基材拌合
◆物料計量及精準配料
根據基材配比表把所需要物料量用計量秤稱準,倒入計量斗(筒)內,劃定標記線與數值,并在計量斗(筒)外側注明物料名稱。配料的控制,即按照設定的植被混凝土物料配方,精準、高效的完成每種物料的添加過程。
◆混合植物種子定裝配置
根據植物種子配比表各項植物種子的每平方用量乘以相同的倍數,依順序一一稱出后,在平坦干燥的地上或者合適的容器中,加以攪拌均勻。
◆拌合要求(投料順序、拌合時間)
未過篩或無法過篩土壤嚴禁使用,每天的拌合數量必須準確記錄到施工日?qǐng)?bào)中。無論天氣如何,即便材料拌和在室內,下班前也一定要覆蓋好所有的材料和半成品。材料使用和出入庫要有記錄,評估配合比控制的準確性,當天拌合料當天用完。
投料順序:有機物料、土、有機肥、水泥、生態劑、復合肥等,面層加入混合種子。
拌合時間:全部物料進入攪拌倉后,攪拌時間不低于3分鐘,面層不低于5分鐘。
4.噴植施工
◆植被混凝土噴射厚度為基層10cm、面層2cm。植被混凝土噴植為“先基層,后面層”,開班后,提前配制攪拌足夠數量的面層混合料,單獨儲放噴錨機上料處的儲存臺(板槽)備用,再有條不紊地進行基層混合料的配制攪拌。
◆噴播過程中嚴格控制噴射壓力,噴槍口距離巖壁不得超過2m,垂直于坡面噴植。發現網片松散、外鼓情況,及時加固。單個噴槍手噴播寬幅應在6m以內,高度3m以內。便于控制噴播范圍和厚度。
◆切換基層、面層時,要上下呼應,有準確的時間記錄,防止漏噴或混料。噴槍手就是“指揮長”,基材拌合組、機械組、水電組、送料組等,都需要配合噴槍手,一切工作都圍繞噴槍手來。何時送風送水、送料、基層和面層的轉換,都需聽從噴槍手的指令。保證噴植質量。
5.覆蓋
◆噴播完成的坡面,根據施工季節,選擇覆蓋無紡布或遮陽網。覆蓋后可以縮短種子的發芽時間,保持坡面濕潤,節約用水。降低雨水沖刷,防止形成徑流。降低種子流失,減少土壤水分的蒸發量,防止鳥類覓食種子。
◆覆蓋時,需坡上坡下作業人員同時合作,按照坡面長度放一塊,固定一塊,自上而下(或自下而上)進行鋪設,貼緊坡面并呈半繃緊狀態而不懸空,布面保持平整,無褶皺。頂部底部固定牢固,交接處重疊搭接,搭接寬度不少于10cm。用竹筷或U型釘錨桿等連接器件橫向、縱向分別連接固定覆蓋物,竹筷或U型釘用量為每平方米不少于1只(視邊坡而定),防止風吹布破。
6.養護
◆噴播施工結束后及時安裝噴(澆)灌系統,進行養護,噴播完成后的初期養護,需要持續保持一定的濕潤度(似干非干,似濕非濕)。
◆噴灌系統由供水管道、主供水管道、供水支管、噴頭、水龍頭和控制閥組成。根據坡面噴淋系統線路圖鋪設。保證噴灌系統的噴灑覆蓋率≥95%,霧化度適中。
◆需要人工輔助養護的特殊部位,勿用直流水直接對沖坡面,應營造霧化狀噴水,養護時間應躲開高溫暴曬時段。人工灑水應遵循“噴灑時間短一些,噴灑次數多一些”、“來回交替”直至充分澆透。
◆養護中需要防治苗木病蟲害的發生,對可能出現的病蟲害要進行病理分析,有針對性地采取治理措施。
7.質量檢驗內容與指標要求
◆實際施工中參考執行《水電工程陡邊坡植被混凝土生態修復技術規范》NBT35082-2016。
◆種植土、有機物料、生態改良劑的檢測是原材料檢測的主要內容。
◆植被混凝土成品主要檢測指標包括:容重、通氣孔隙率、pH值、有效含水率、水解氮、有效磷、速效鉀、無側限抗壓強度、降雨侵蝕模數。其中通氣孔隙率、pH 值、無側限抗壓強度屬于關鍵指標。
三、施工過程
坡面及植生孔清理
錨釘安裝&植生棒鋪設
掛網&綁扎固定

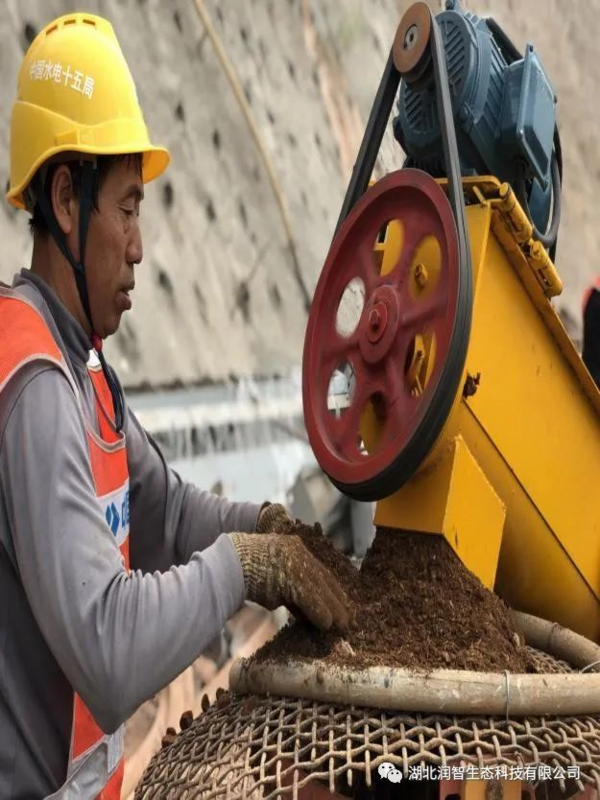

土料加工

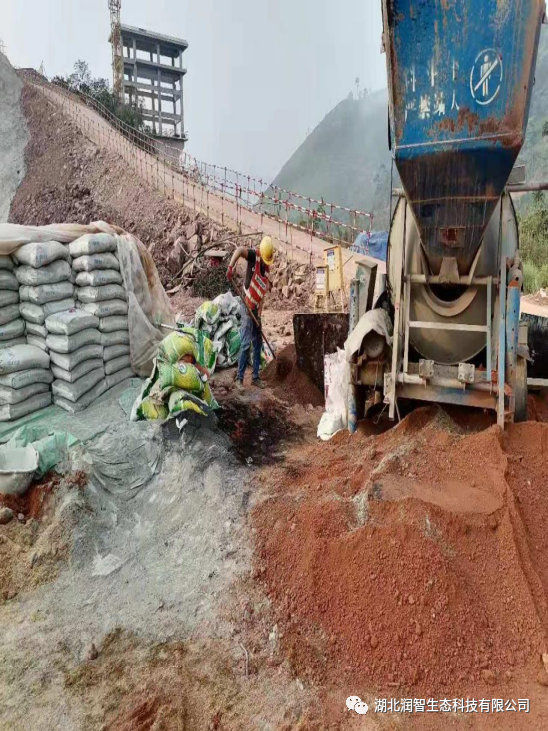

材料準備
技術交底&驗坡開噴
基材拌合&噴植
坡面浸潤&基材噴植
坡面覆蓋&養護系統安裝
四、效果展示
坡 面 原 貌 圖
施工完成兩個月后
施工完一年后
五、總結展望
植被混凝土生態修復技術在混凝土邊坡上的應用,得到了業主和主管部門的高度認可。進一步體現了植被混凝土技術的綜合優勢,目前總體修復效果和經濟效益達到預期。
植被混凝土修復后的坡面,在經歷了一年多的周期考驗后,基材整體穩定、肥力持久、植物立體效果逐步凸顯,花草占比80%,藤灌占比20%,本土植物已經慢慢融入,坡面植物覆蓋率達到100%。
廣西左江治旱馱英水庫樞紐生態修復工程,于2019年12月開始到現在,共完成植被混凝土施工面積約30000㎡,做到施工全程監管,安全文明施工。
作為生態修復行業的引領者,我司積極響應國家的“兩山”理論,把先進的技術成果轉化應用到實際工程,在邊坡生態修復的戰場上,我們潤智團隊的全體工作者們,一絲不茍地嚴把質量關,穩扎穩打,克服一切困難完成每一項工作任務。
